La méthode PERT
Objectifs:
Ordonnancer un ensemble de tâches pour déterminer :
- Le délai minimal d’exécution de ces tâches.
- Les dates « au plus tôt » et « au plus tard » de chaque tâche en fonction des contraintes qu’elle connaît.
- La marge disponible sur chaque tâche sans pénaliser le délai de la prestation.
Modalités:
Une démarche en 5 temps:

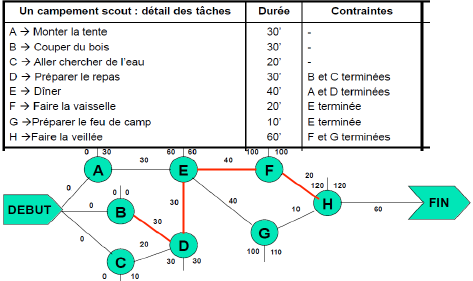

- Déterminer pour chaque tâche la durée et les contraintes d’antériorité immédiate.
- Représenter l’articulation et la durée des tâches sur un graphe.
- Parcourir le graphe de gauche à droite pour calculer les dates « au plus tôt ».
- Parcourir le graphe de droite à gauche pour calculer les dates « au plus tard ».
- Identifier le chemin critique (date au plus tôt = date au plus tard) et les marges disponibles (date au plus tard – date au plus tôt).
Le planning à barres
Objectifs
- Visualiser les délais et les dates de démarrage de chaque tâche d’une action d’ensemble.
- Ordonnancer un ensemble d’actions dans le Temps
Modalités
- Lister l’ensemble des tâches à réaliser par ordre chronologique, avec leur durée et avec leur date de début ou de fin souhaitée.
- Reporter tous ces éléments sur un graphe à deux dimensions, avec le temps en abscisse et les tâches en ordonnée.
